На Ново-Иркутской ТЭЦ заменят основные элементы котельного агрегата № 2
Байкальская энергетическая компания (входит в En+ Group) начала модернизацию Ново-Иркутской ТЭЦ с замены основных элементов котельного агрегата № 2. 8 сентября на станции разгрузили 92-тонный барабан котла.

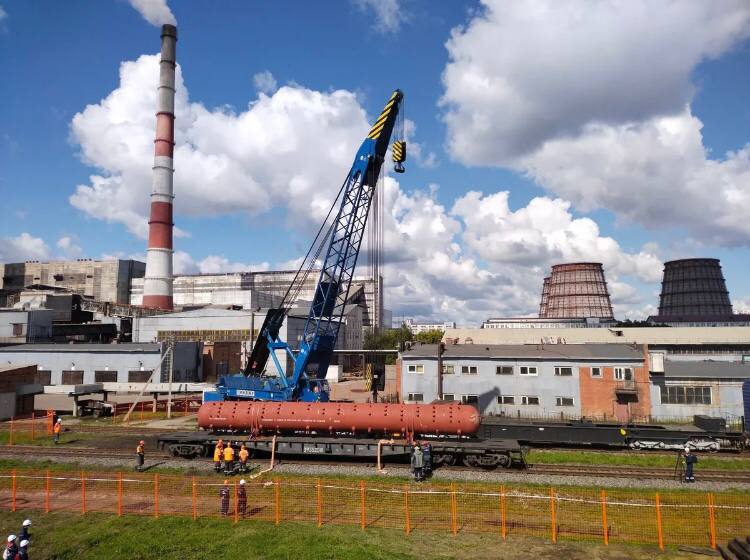

Барабан доставили в Иркутск из Таганрога на специализированной платформе железнодорожным транспортом в собранном виде. Для его перевозки со специалистами железной дороги разрабатывали и согласовывали индивидуальную схему погрузки. Для разгрузочных работ использовали специальный железнодорожный кран, который привезли на станцию вместе с барабаном. Также подготовили место выгрузки и временного хранения барабана, закупили специальные стропы.
Котел БКЗ 420-140-6, изготовленный Барнаульским котельным заводом, был введен в эксплуатацию в 1976 году. Он имеет один барабан, предназначенный для разделения пароводяной смеси и барботажной промывки насыщенного пара питательной водой. Оборудование выдерживает давление до 199 кг/см2 и температуру до 560⁰С. Помимо обновления оборудования, модернизация позволит повысить паропроизводительность котлоагрегата. Для этого по техническому заданию Ново-Иркутской ТЭЦ завод «Красный котельщик» (г. Таганрог) применил конструктивные решения, которые позволят увеличить производительность котла с 420 до 450 тонн/час. Новый барабан изготовлен из специальной жаропрочной стали с толщиной стенки 115 мм. Его внутренний диаметр — 1,6 метра, длина — 18,5 метра, а вес 92 тонны.
Как сообщили в En+ Group, замена основных элементов котлоагрегата № 2 продлится полтора года, стоимость работ компания оценивает в 1,162 млрд рублей. С 2021 по 2022 годы проведут комплексную замену основных элементов котельного агрегата — это барабан котла, топка котла, пароперегреватель и трубопроводы в пределах котла. Затем аналогичные работы пройдут на других котельных агрегатах. Всего на Ново-Иркутской ТЭЦ установлено восемь котельных агрегатов суммарной паровой производительностью 4000 тонн/час.
Руководитель энергетического бизнеса En+ Group Михаил Хардиков:
«Для En+ Group и иркутской энергосистемы модернизация ТЭЦ является историческим событием. Обновление направлено на снижение рисков аварий, повышение надежности ТЭЦ и готовности теплоисточника к росту теплопотребления. До 2025 года будут модернизированы 28% от установленной мощности ТЭЦ высокого давления Байкальской энергетической компании. Затраты на обновление не отразятся на розничных потребителях тепловой энергии. Модернизация тепловых станций по программе КОММод реализуется и на других ТЭЦ компании в Иркутской области — Усть-Илимской ТЭЦ, ТЭЦ-6, ТЭЦ-9, ТЭЦ-10, ТЭЦ-11. Проекты модернизации теплоэлектростанций En+ Group ранее успешно прошли конкурентный отбор мощности на 2022-2025 годы, показав свою экономическую эффективность. Модернизация оборудования на ТЭЦ повысит не только их надежность, но и улучшит экологическую ситуацию в Иркутской области».
